2026苏州厂房翻新还是重建?企业主决策指南

苏州厂房翻新还是重建?一场"豪赌"的决策指南

坪安筑隅
2026-01-05
苏州厂房翻新各位苏州的厂老板们,你们是不是都面临过这样的灵魂拷问:看着自家老厂房,墙皮掉得像得了癞皮病一样,是花钱给它做个"微整形"(苏州厂房翻新),还是彻底推倒重来(苏州厂房重建)?这问题比选股票还揪心。 今天咱们就来掰扯掰扯这事儿,用数据说话,让你少走弯路。

一、翻新vs重建 快速对标

别急着拍脑门决定,先看这个表格心里有个底:

考量维度翻新重建
总成本低(通常原建筑20-40%)高(可能是原建筑70-100%)
工期短(3-8个月)长(12-24个月)
审批难度相对简单复杂(涉及土地证、环评等)
使用寿命15-20年30-50年
产能损失小(可部分运营)大(完全停产)
改造灵活性受限于原结构自由设计

看起来翻新便宜快速,重建贵还费时。但事情真的这么简单吗?当然不是。

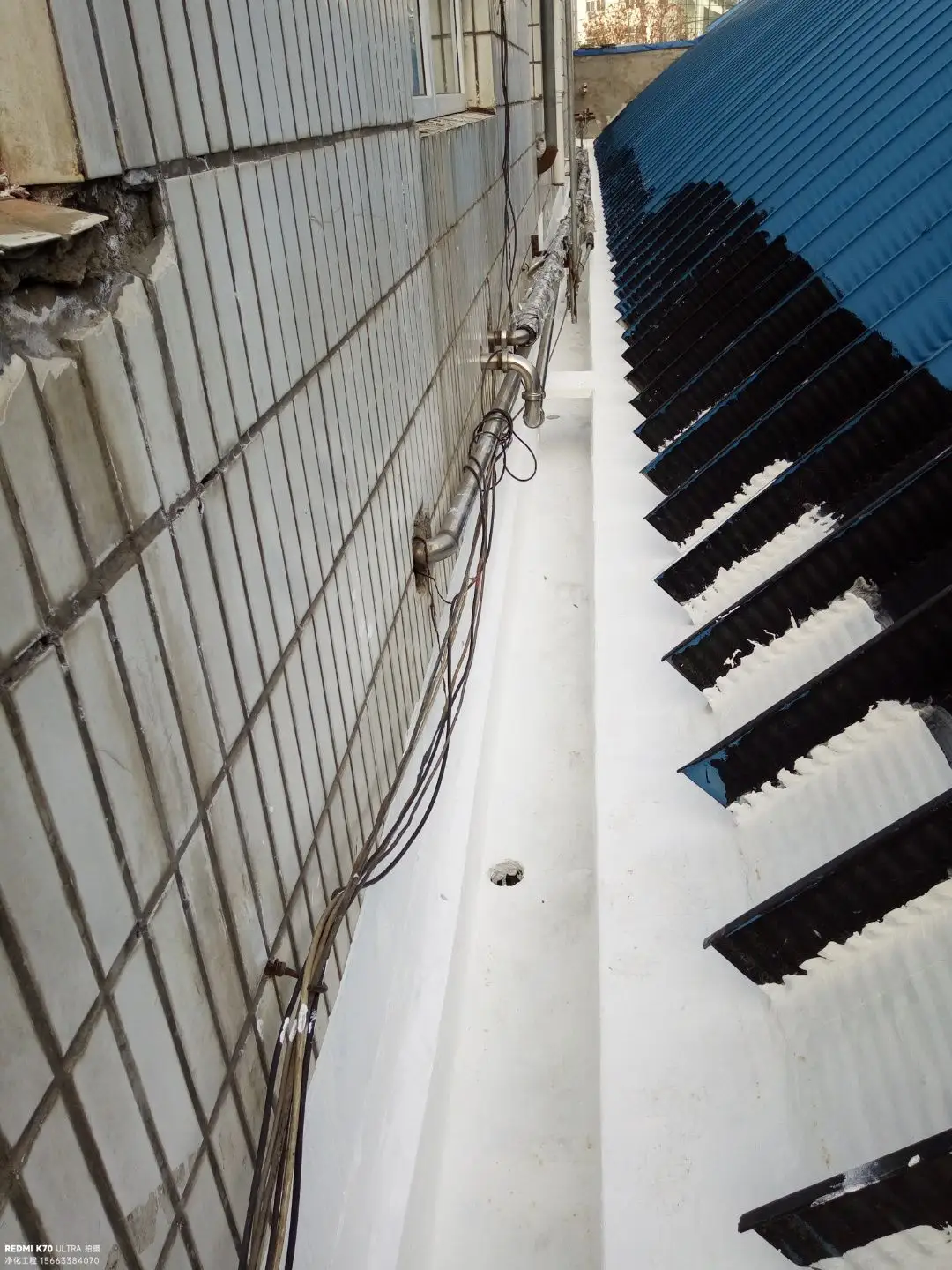

翻新vs重建 快速对标

二、成本大PK 数字会说谎

1. 翻新成本 看似便宜,坑在细节

苏州一个典型的5000平方米厂房翻新预算,大约这样分布:

  • 结构加固与防水:80-120万(最容易超支的环节)

  • 水电气暖重新布置:40-60万

  • 屋顶/墙面翻修:30-50万

  • 地面处理:20-40万

  • 门窗更新:15-25万

  • 内部装修与设备间隔:50-80万

粗略总计:235-375万

听起来不错对吧?等等,还有隐藏成本在后面呢:

  • 施工过程中的"惊喜":拆开墙发现原来的混凝土强度达不到要求?追加50-100万。

  • 边施工边生产的损失:产能下降30-50%,算下来一个月就是几十到上百万的窝囊账。

  • 环保改造成本:苏州现在环保要求严格,如果原有的污水处理或排气系统不达标,补改的钱能把你的预算炸飞。

真实翻新成本往往会超预算30-50%。就像装修自己家一样,最后账单永远比预期多。

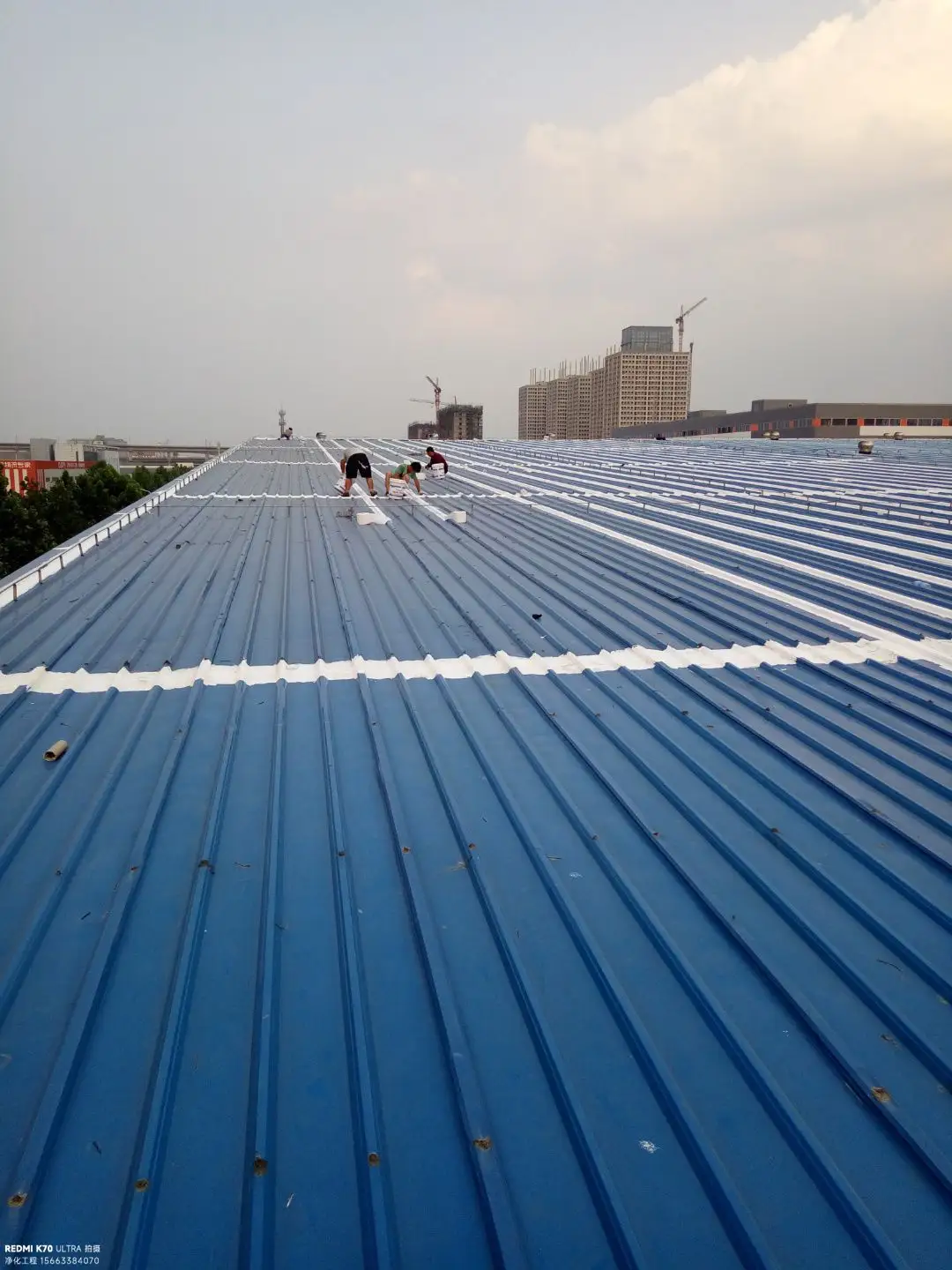

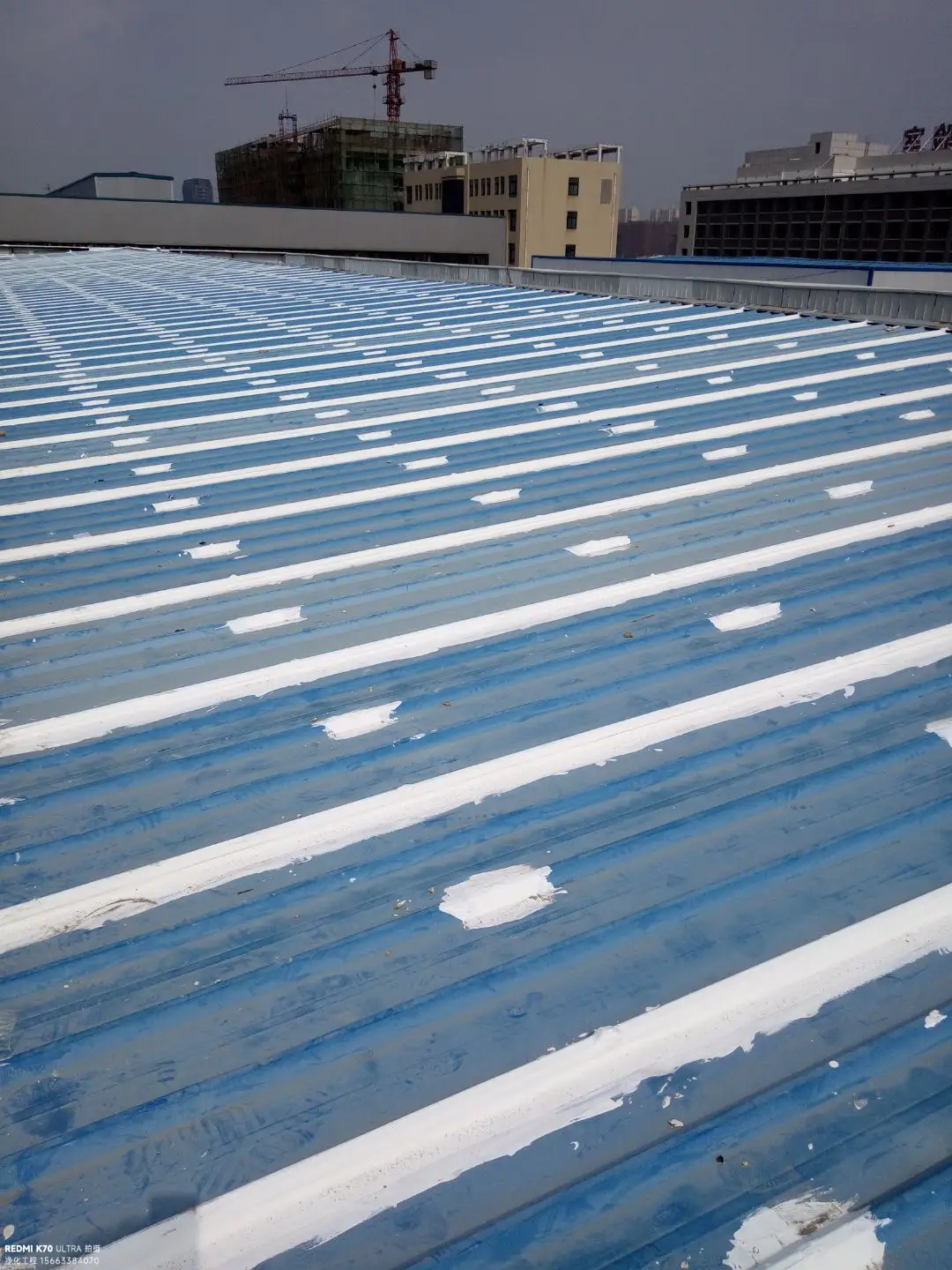

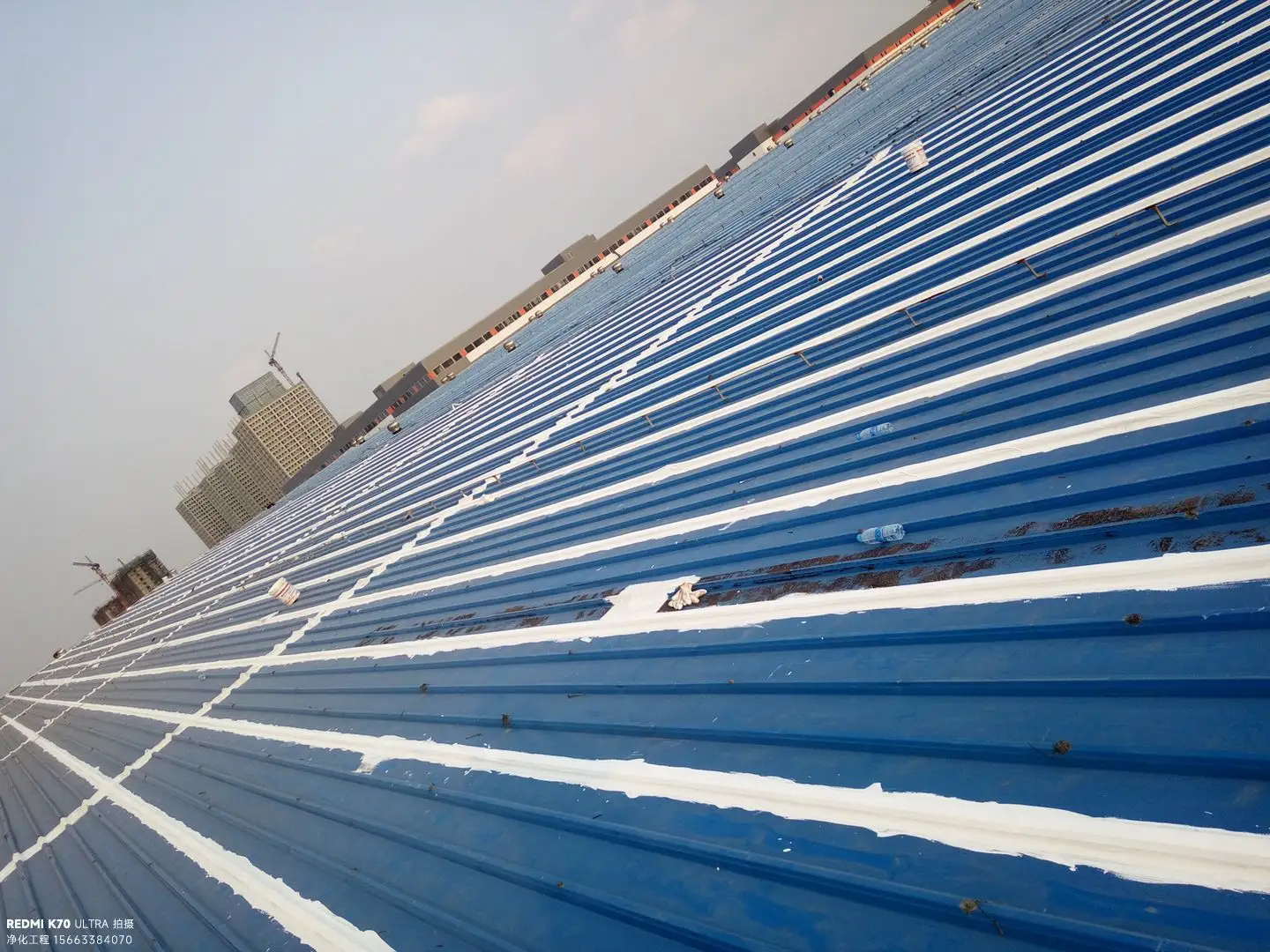

屋顶/墙面翻修:30-50万

2. 重建成本 一步到位,心里敞亮

同样的5000平方米新厂房:

  • 土地平整与基础:60-100万

  • 主体钢结构或混凝土:180-300万

  • 屋面与外墙系统:80-120万

  • 水电气暖智能系统:100-150万

  • 内部装修与生产设施:100-150万

粗略总计:520-820万

看起来吓人,但这是一个相对稳定的数字,不会像翻新那样充满惊喜(坏的那种)。

而且重建有个好处:你可以用现代工艺,比如装个太阳能、中央空调、智能照明系统,这些投资虽然前期多花钱,但能在5年内通过能源节省回本,长期来看成本反而更低。

三、工期煎熬史

1. 翻新 快,但"快"有代价

  • 前期评估与方案:1-2个月

  • 审批与报建:1-2个月(如果环保改造涉及,可能更长)

  • 施工周期:3-6个月

总计:5-10个月

听起来不错?但有个致命问题:翻新通常需要边施工边保持部分生产。这意味着:

  • 噪音、粉尘、施工队伍在厂房里晃悠

  • 安全隐患增加,工伤风险飙升

  • 员工反感,有些还会离职

  • 生产效率可能下降50%以上

换个角度想,有时候"快速翻新"反而让你的生产成本居高不下,得不偿失。

"快速翻新"反而让你的生产成本居高不下,得不偿失。

2. 重建 慢,但一步到位

  • 规划设计:2-3个月

  • 报建与各种审批(这才是大头):3-6个月

  • 施工周期:8-14个月

  • 设备安装与调试:2-3个月

总计:15-26个月

两年左右。听起来像等爹一样漫长,但人家完全停产,你可以:

  • 租个临时厂房维持生产(或者就放个假,歇歇)

  • 和客户提前沟通,不用担心噪音扰民被举报

  • 自由设计最优工艺流程,从0开始打造高效生产线

  • 一次到位,再也不用修修补补

某种意义上,一次痛快反而比反复折腾更高效。

设备安装与调试:2-3个月

四、审批与政策 苏州特色困局

这是最容易被忽视,也最容易踩坑的地方。

1. 翻新的审批 相对简单(但也不简单)

主要审批项:

  • 建筑安全鉴定报告(强制要求)

  • 环保评估(如涉及排污设施改造)

  • 消防设计审查

  • 结构加固设计专项审查(如涉及荷载增加)

关键提醒:苏州对"违建"和"手续不全的老厂房"查得贼严。如果你的原厂房是早年建的,可能本身手续就不全,这会大大增加审批时间和成本。最坏情况:你想翻新的厂房被查出属于违建或手续缺失,不仅不让翻,还要你整改原建筑。这时候翻新计划就得往后靠了。

2. 重建的审批 是"宏大叙事"

重建涉及:

  • 国土部门(土地证确认)

  • 规划部门(建筑面积、容积率)

  • 环保部门(全面环评)

  • 消防部门(全套设计审查)

  • 住建部门(施工图设计审查)

  • 可能还有:工信部门、水务部门等,取决于你的产业类型

审批周期通常3-6个月,但如果你的产业属于"限制类"或"淘汰类"(比如重污染行业),可能根本批不下来。

重建的审批 是"宏大叙事"

五、决策框架 你该选谁

好,废话少说,什么情况下该翻新,什么情况下该重建?

1. 翻新是正确选择的情况

  • 厂房结构还挺扎实

  • 做过专业鉴定,没有明显的安全隐患

  • 混凝土或钢结构未见锈蚀腐烂

  • 你的产业在苏州"吃得开",不是环保重点关注的行业

  • 产量和工艺不需要大改,现有场地尺寸够用

  • 现金流比较紧张,前期投入越少越好

  • 产能损失不起,想快速投入使用

  • 临时性的使用需求,比如你计划5-8年内搬迁或转让这个厂房,没必要砸大钱做长期投资

2. 翻新是高风险的情况

  • 厂房已经20年以上,没做过大修

  • 周围有新的环保政策倾斜(比如重点工业园升级)

  • 想改变生产工艺或大幅增加产能

  • 电力或其他公用设施容量不足

3. 重建是正确选择的情况

  • 厂房已经老化得不像样,结构鉴定评级为D级(接近危房)

  • 翻新成本已经接近重建的50-70%,"打补丁"已经解决不了问题了

  • 你想大幅升级产能或工艺,现有结构根本不能满足,需要智能制造、自动化

  • 产业升级的需要,政策利好,苏州现在有不少产业园升级补贴,某些地区有重建奖励政策,可能拿到部分政府资金支持

  • 长期发展考虑,准备在这个地方至少干20年,需要现代化的生产环境来吸引技术人才,品牌形象需要升级(客户要参观厂房)

  • 资金充足且预期良好,融资渠道畅通,产品市场前景看好,能熬过1-2年的停产期

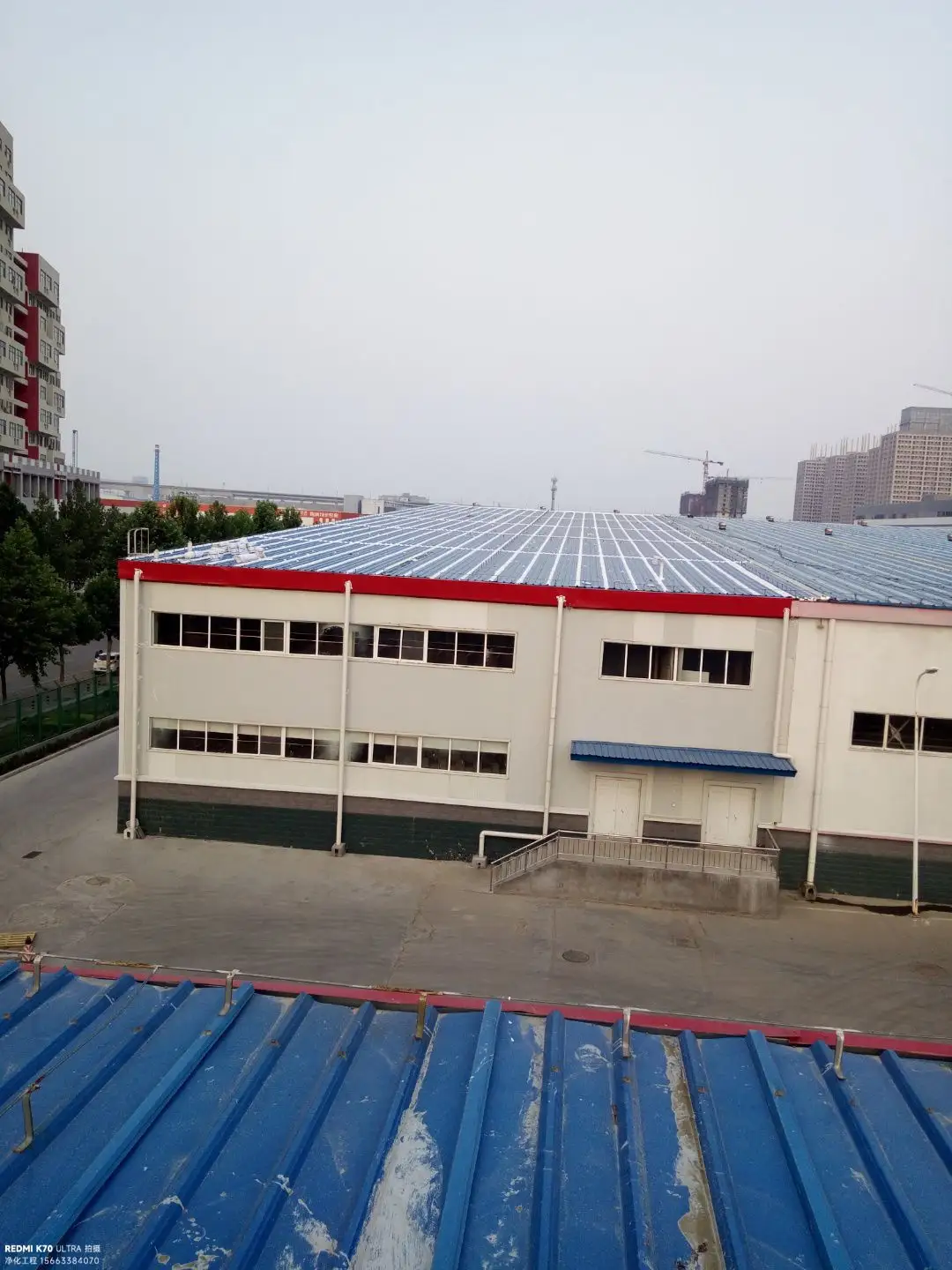

翻新是正确选择的情况

六、成本工期审批对比决策表

这是重头戏,仔细看:

定量对比(以5000㎡苏州工业厂房为例)

指标翻新重建赢家判定
总投资成本235-375万(实际往往350-500万)520-820万翻新便宜40-45%
单位成本700-1500元/㎡1000-1600元/㎡翻新略胜
工期5-10个月15-26个月翻新快50-60%
施工风险高(隐患多)低(可控)重建更稳妥
停产时间实际产能损失相当于2-4个月12-18个月完全停产翻新产能损失少
停产成本500-1500万(按平均产值)2000-5000万翻新亏损少
使用寿命15-20年后还要修30-50年重建更值
审批难度简单(2-4个月)复杂(3-6个月)翻新快

七、实际案例 苏州两个真实故事

1. A厂的翻新悲剧

背景:吴江的一个精密零件厂,5000平,建于1998年。

选择:翻新(预算300万)

结果:

  • 施工中发现原混凝土强度不足,追加加固150万

  • 环保部门要求更新污水处理系统,追加80万

  • 产能下降期间,失去了两个大客户(损失估计500万)

  • 总耗时12个月,预算超支260%

血泪教训:一开始就该重建。虽然总投资会更多,但不会有这么多"惊喜"。

2. B厂的重建胜利

背景:工业园区的一个新材料厂,老厂房也是5000平。

选择:重建(投资600万)

结果:

  • 前期审批7个月(有点长,但在预期内)

  • 建设过程顺利,成本基本没超支

  • 新厂房配备了自动化设备,产能提升60%

  • 3年后,产能提升带来的利润就回本了

  • 现在能吸引更优质的客户

核心优势:虽然前期投入多,但后期没有"惊喜开支",而且通过提升产能快速回本。

八、苏州特有的审批坑 你必须知道

1. 环保风暴的威力

苏州在长三角中被誉为"环保最严城市",绝非虚言。

  • 重点控制区:工业园区内的厂房,任何涉及排污的改造都要通过环评

  • 违规成本:无论翻新还是重建,环保不达标可能面临停工、罚款,甚至关闭

  • 预案建议:翻新前一定要做环保评估,预留10-20%的环保改造预算

2. 老厂房的"手续问题"

很多苏州的老厂房,尤其是1990-2005年间建的,可能存在:

  • 建筑证件不全或已过期

  • 占地面积与规划不符

  • 原来是违章搭建后来"合法化"的

这会影响什么?

  • 翻新可能被叫停,要求先办手续(费时费钱)

  • 重建更容易因为"规划冲突"被拒

解决办法:翻新前必须咨询专业的建筑律师或产业园顾问,先摸清自己的"身份"。

3. 政策红利窗口

这两年苏州对产业升级的支持力度大:

  • 某些工业园区有"企业厂房升级补贴"(最多40%)

  • 新建厂房如果符合产业导向,可能有税收优惠

  • 环保改造有专项资金支持

建议:重建前一定要向产业园或当地经信委问问,看看能不能蹭上这些政策。

九、决策速查表 秒懂如何选

  • 你的厂房年份?

    • 直接重建,别纠结了

    • 环保要求多吗? → 重建考虑

    • 只是表面老? → 翻新可行

    • 预算紧张? → 翻新优先

    • 要升级产能? → 评估重建

    • 不超过15年,结构良好

    • 15-25年,有一些老化迹象

    • 25年以上,明显需要维修

十、决策前的三问

在你最终拍板前,问自己这三个问题:

  1. 五年内,我的产业会有大变化吗?

    1. 会:重建(给自己预留升级空间)

    2. 不会:翻新(成本效益更高)

  2. 我经得起停产吗?

    1. 经得起:重建(一步到位)

    2. 经不起:翻新(保持生产)

  3. 这个厂房还要用多久?

    1. 10年以上:重建(长期投资值)

    2. 10年以内:翻新(临时打补丁)

十一、总结 诚实建议

如果让我这个"旁观者"给你建议:

大多数情况下,如果你有融资能力,重建是更聪明的选择。

为什么?因为翻新看起来便宜快速,但隐藏成本和风险往往会把这个优势吞掉。你最后花的钱可能一样多,但得到的却是个"打补丁"的厂房,而不是现代化的生产基地。

但如果你真的现金流吃紧,翻新也不是不行——只要你:

  • 前期找专业人士做好评估

  • 预留充足的风险预算(原预算的50%)

  • 做好产能损失的应对方案

  • 别指望这次翻新能用30年,做好15-20年后再来一轮的心理准备

无论选哪条路,别拖。老厂房就像老年人的身体,拖的时间越长,问题越大,最后花的钱反而更多。

你现在的困境,其实是苏州这样的工业强市里,很多企业都在面对的同样问题。希望这篇文章能给你一些启发。如果还有具体的细节疑问,欢迎找专业的工程顾问团队帮你测算——这钱花得值,能帮你避免大坑。

加油,老板!🚀
