南京3万㎡老厂房翻新实录:如何做到降本又提效(工程案例)
南京某3万㎡老厂房存在屋面渗漏、照明昏暗等诸多问题,需在少停产、控预算前提下完成翻新。本文实录改造全流程,拆解降本策略与提效方法,为老厂房翻新提供实操参考。
在南京做厂房翻新这件事,最怕两种“意外”:一种叫预算超了,另一种叫工期飞了。更扎心的是,这两位经常结伴而行,还带着一位朋友——生产不能停。

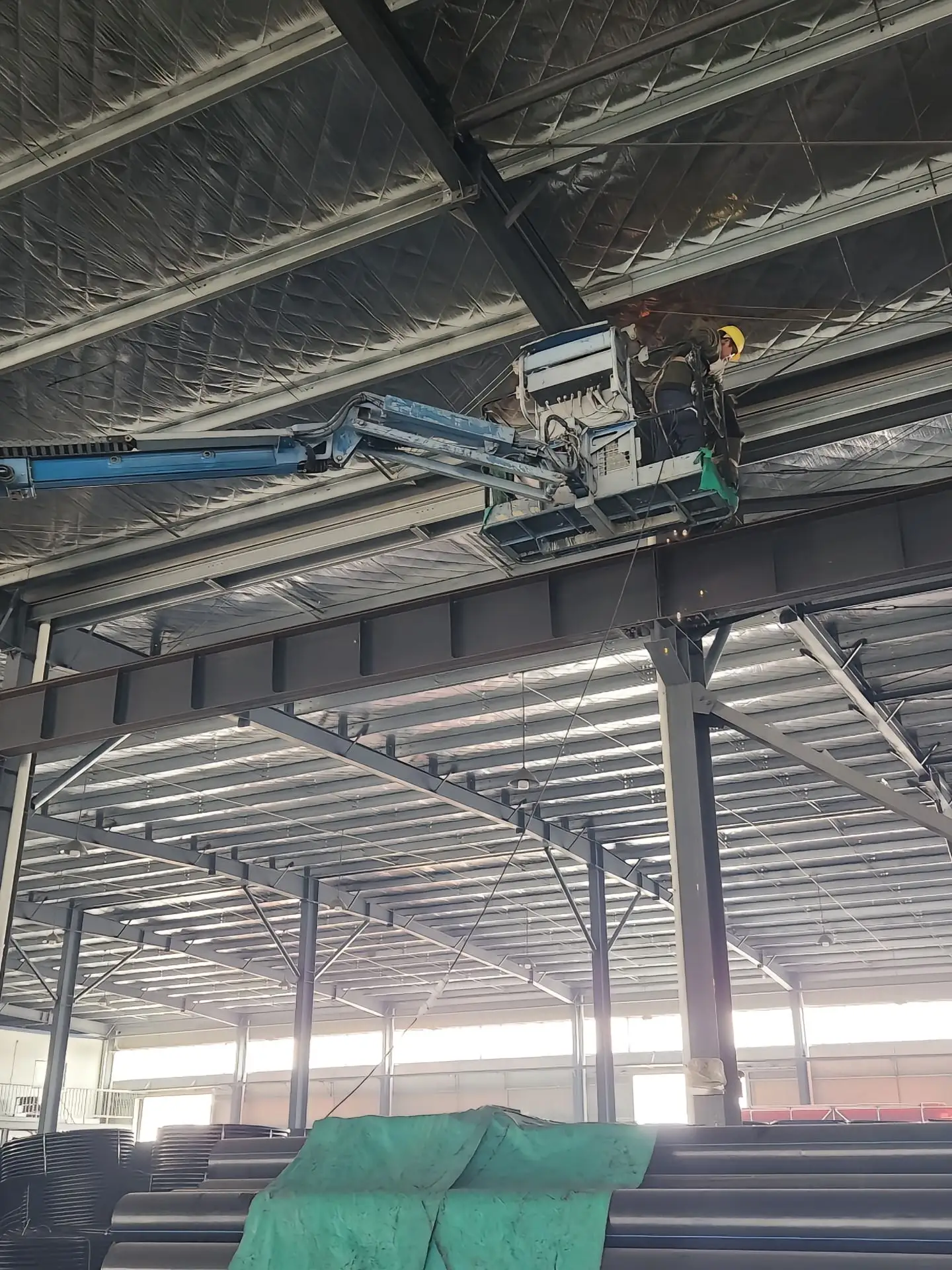

这次我们接手的是南京一处老厂房改造项目:建筑年代久、系统老、动线乱、能耗高、维修靠“师傅经验”。甲方目标很明确:少花钱、少停产、快见效,而且要让管理效率能“肉眼可见”提升。
下面按工程案例的方式,把这次翻新怎么做到降本和提效,掰开揉碎讲清楚。
项目概况:边生产边改造的高约束翻新
项目地点:南京(工业园区内)

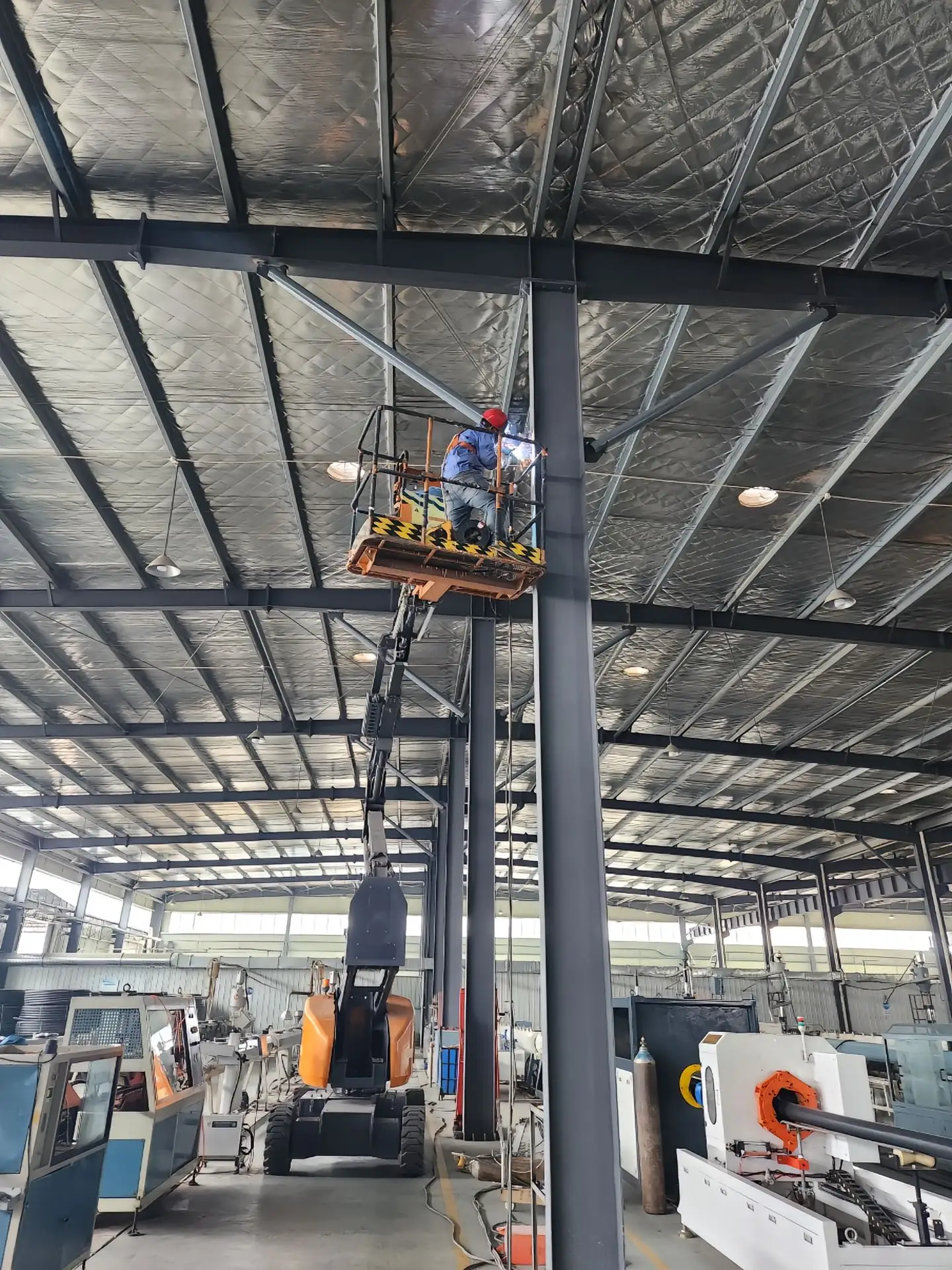

建筑规模:约3万㎡(多跨厂房+附属用房)
原始状态:屋面老化渗漏、照明昏暗、配电系统冗余且负载不清、消防与疏散标识不完整、地坪破损、动线冲突(人车混行)
核心约束:尽量不停产或少停产(分区施工),施工窗口被压缩
改造目标:控制总投资(能省的省,但不是“省到出事”);缩短工期(尽量不影响生产节奏);提升效率(物流动线、能源管理、运维响应速度);安全与合规(消防、电气、结构安全等底线必须稳)
醒目提醒:厂房翻新最贵的不是材料,是“返工”和“停产”。我们所有降本策略的前提都是——一次做对。

现状诊断:精准定位花钱黑洞
很多翻新项目一上来就问:“能便宜点吗?”我们的习惯是反问一句:“便宜哪个部分?便宜完会不会更贵?”
1. 三步体检法:全面排查问题
结构与围护:屋面板、檩条锈蚀点、渗漏路径、外墙保温与门窗密封
机电系统:配电回路梳理、负载测算、照明功率密度、空压/通风等能耗大户
运营动线:原料进—生产—仓储—出货路径,叉车与人员交叉点,安全隐患与效率瓶颈
2. 典型痛点(花钱黑洞)
屋面渗漏导致设备与成品风险,维修靠“补丁战术”;照明偏暗且能耗高,很多区域“灯亮着但人不在”;配电系统历史叠加,回路标识不清,扩容靠猜;货物流线绕路,叉车像在走“迷宫”;安全标识与疏散组织不够清晰,管理压力大。
总体策略:把钱花在能回本的地方
这次改造我们定了一个很现实的原则:“能不拆就不拆,能修不换;必须换的,换成能省钱省人的。”
改造策略分三类:止血型(立刻减少损失):屋面渗漏治理、关键电气隐患整改;回本型(可量化收益):照明节能、分区计量、动线优化带来的产能/周转提升;托底型(合规与安全):消防、疏散、电气规范化,避免“罚单与停工大礼包”。
降本策略:砍掉浪费,而非砍配置
1. 保留可用系统,集中修补薄弱点
对围护结构采用分区排查+重点修复,避免大面积拆除导致工期与成本暴涨;对可继续使用的桥架、部分配电柜进行整理、标识、回路梳理,减少“推倒重来”。
降本点:减少拆除、垃圾外运、重新安装带来的三重费用;更关键是减少停产窗口占用。

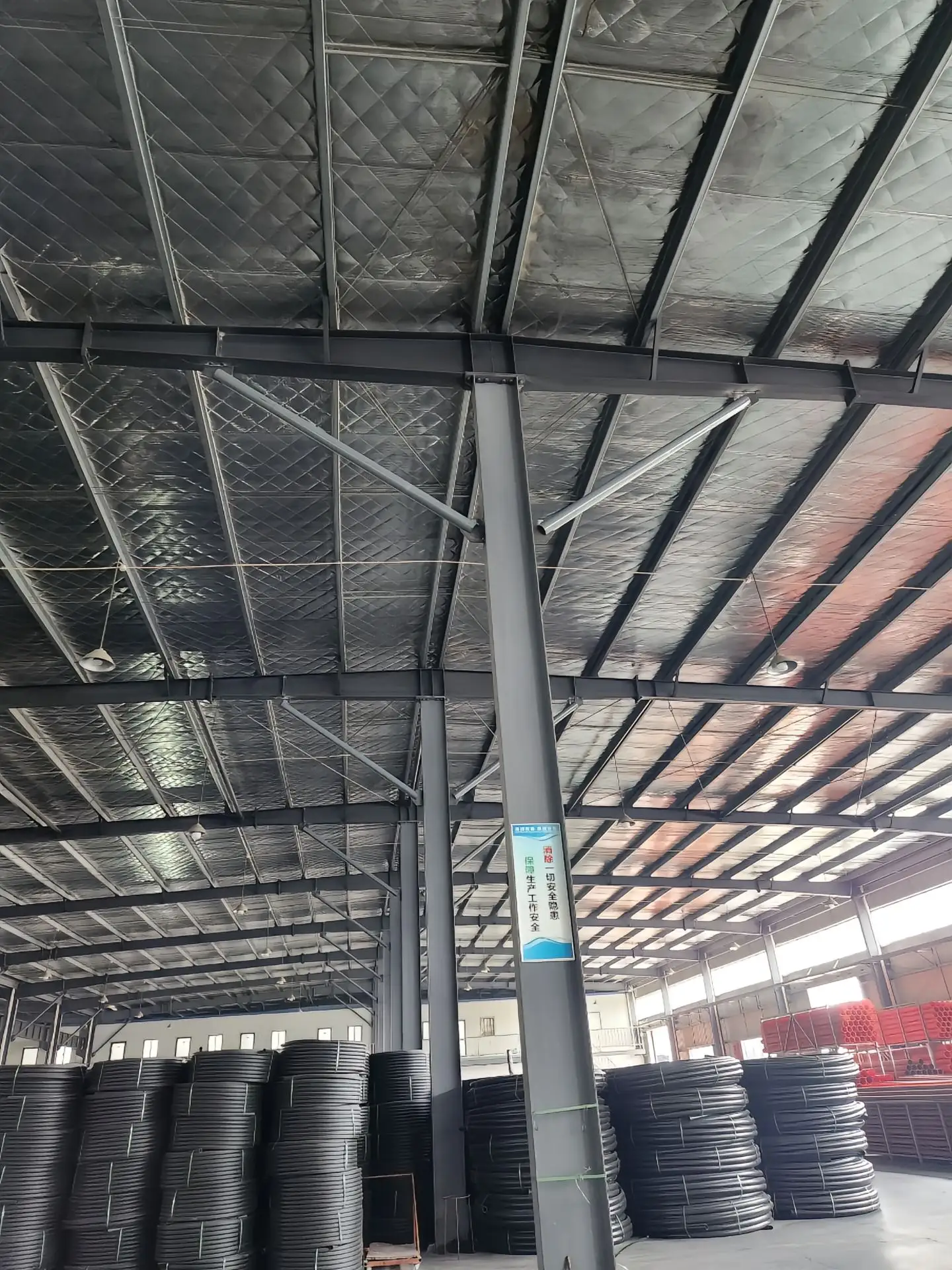

2. 屋面渗漏治理:一次到位杜绝反复
屋面处理核心是两件事:找准渗漏路径(天沟、搭接、穿屋面节点、老化裂缝);采用适合老屋面的工法,做到耐候、可维修、节点可靠。
降本点:屋面如果反复漏,后期维修成本+生产损失,远远高于一次性治理投入。
醒目提醒:屋面防水别只看“材料品牌”,更要盯死节点处理。漏的从来不是大面,漏的都是“细节”。

3. 照明系统:精准匹配需求,节能又省心
将照明改造按生产区、通道区、仓储区、办公区分类,做到照度按工序需求匹配(不是越亮越好),并采用分区控制+感应/定时策略(人走灯灭)。
提效点:照明改善后,工位识别更清晰、检验返工率会下降(尤其是对外观/装配类工序)。
降本点:能耗下降是一方面,更重要是减少“灯坏了等报修”的隐性管理成本。

4. 电气与配电:梳理历史遗留,转化可管理资产
对老厂房“祖传回路”进行梳理与标识归档,让运维从“猜”变成“查”;关键负载分项统计,为后续扩容/新增设备留数据基础;对高风险点做整改(过载、发热、老旧线缆与接点问题)。
降本点:减少故障停机与紧急抢修;同时避免后续扩产时“又得大改一次”。
提效策略:动线、分区、管理三重优化
1. 物流动线优化:减少绕路提升周转
改造动作包括:重新规划原料/半成品/成品的区位关系;梳理人车分流节点,减少交叉冲突;优化装卸口与临时周转区位置,让“出货不堵车”。
提效点:减少等待、减少搬运次数、缩短路径,周转自然变快。

2. 分区施工组织:保障生产改造双可控
不停产改造的关键是精细化计划:将厂房切成若干“可封闭施工单元”实行分区移交;夜间/周末窗口施工,噪音、粉尘工序避开生产高峰;材料进场与堆放路线单独规划,避免“施工车和叉车争道”。
提效点:甲方生产节奏更稳定,改造推进更可控。
降本点:减少停产损失(这通常是最大的一块“隐形成本”)。
3. 运维效率提升:让维修少跑腿
改造动作包括:设备间、配电间、阀门点位做统一标识;关键系统形成简易“竣工运维包”:图纸、回路表、点位表、备品备件清单;常见故障点预留检修空间。
提效点:故障定位从“全厂找线”变成“按表定位”,响应速度快很多。

关键节点控制:成本、工期、质量三线并行
1. 成本控制:严控变更风险
前期把需求讨论到位:哪些是必须,哪些是可选;对可能变更的区域设置“冻结点”;现场签证与变更走标准流程,避免“口头一句话,结算多一页”。
2. 工期控制:盯紧关键路径
屋面/电气/消防等关键工序优先,避免后期互相打架;交叉施工要有秩序:先脏后净、先上后下、先隐蔽后装饰。
3. 质量控制:拒绝表面达标
防水做闭水/淋水验证;电气做发热与负载复核;照明做照度抽检,不靠“感觉挺亮”。
醒目提醒:老厂房翻新验收最怕“看起来差不多”。差不多的东西,后期通常会用“差很多”的代价来补。
改造成果与收益
项目交付后,甲方内部总结成了三句话:漏水少了,心态稳了;现场亮了,效率真的上来了;电气清楚了,新增设备不慌了。
从工程视角看,成果可归为:能耗可控(照明与分区管理带来的节能更直观);运维提效(回路清晰、标识清楚、资料齐全,维修更快);安全合规(消防疏散、电气隐患治理,让管理从“提心吊胆”变成“有据可依”);生产影响更小(分区施工组织减少了停产窗口占用)。
老厂房翻新实用建议
先做诊断再做方案:没有现状数据的预算,基本都不靠谱;把不停产当成硬指标:施工组织决定成败,不是“施工队加班”能解决;优先做回本项:照明、动线、计量、关键节点治理,通常回报最快;别省“标识与资料”:省掉的是小钱,增加的是长期管理成本;盯紧节点工艺:防水、电气接点、消防关键点位——这些地方出问题,后面都是“大问题”。
结语:降本提效的核心是精准施策
南京这类3万㎡级别的老厂房翻新,真正的难点不是“装什么材料”,而是在不停产、高约束的条件下,把改造做成一个可交付、可运营、可持续省钱的系统工程。把漏水治住、把电气理清、把灯光做对、把动线拉顺——你会发现,降本和提效并不矛盾;相反,它们经常是同一件事的两面:少折腾,就是省钱;少绕路,就是效率。
南京3万㎡老厂房翻新实录:如何做到降本又提效(工程案例)
工程概述
- 工程目标:南京 3 万㎡老厂房翻新,实现控预算、少停产、提效率,保障安全合规。
- 核心内容:现状诊断:通过结构 - 机电 - 运营三步体检定位渗漏、能耗高等痛点; 总体策略:采用止血 + 回本 + 托底三类改造,聚焦 “能修不换、精准投入”; 降本提效:优化围护 / 屋面 / 照明 / 配电系统,梳理物流动线,实施分区施工; 节点控制:严控成本变更、盯紧关键工期、强化质量验证。
- 工程亮点:不停产改造:分区施工 + 错峰作业,最小化生产影响; 精准降本:保留可用系统,避免盲目拆除浪费; 长效收益:改造兼顾节能回本与合规托底,不止于表面翻新; 运维友好:规范标识与资料,提升后期管理效率。
- 工程成果:问题根治:屋面渗漏、照明昏暗等痛点解决; 效率提升:能耗可控,物流周转加快,运维响应提速; 安全合规:消防、电气等达标,规避停工风险; 生产稳定:改造未打乱生产节奏,实现改造与生产双赢。
