南京厂房地坪翻新案例:严重起砂场景下的快速交付实践

南京厂房地坪翻新案例:严重起砂如何最短时间交付(工程实录)

南京厂房地坪翻新

南京某制造厂房地坪大面积起砂、开裂、油污严重,需在最短时间完成翻新且不影响生产。本文实录项目全流程,拆解分区工艺、赶工组织等核心策略,提供起砂地坪翻新参考。

如果你在南京做厂房,遇到地坪严重起砂,大概率经历过这几幕:叉车一过,满地“灰尘暴”;工人下班前先扫地,再洗鞋;领导每次巡场都要问一句:“这地怎么越用越糟?”

本案例就是这样一个典型:

问题描述:大面积起砂、起灰,局部开裂、油污严重

目标要求:最短时间完成翻新,不影响关键生产节奏,同时提升地坪耐磨度和现场颜值

项目地点:南京某制造型厂房,单层面积约数千㎡,分区使用

下面就用工程案例的方式,把这个地坪翻新项目从“烂到怀疑人生”,做到“赶工期又不烂尾”的全过程拆开讲清楚。

项目背景:重载使用下的地坪“报废”危机

地坪现状核心问题

大面积严重起砂起灰,叉车通行后轮印明显;局部出现表层剥落、空鼓与细小裂缝;生产区长期油污侵蚀,清理困难;物流主通道频繁使用,已出现局部坑洼,影响行车安全。

醒目提醒:厂房地坪的问题,从来不是“变丑”这么简单,而是直接影响设备寿命、安全风险、现场管理与客户印象。

业主的“三重严苛要求”

甲方提出堪称“困难模式”的目标组合:时间短——必须在既定停机窗口内完成主通道与核心区域翻新;效果好——不能再起砂、耐磨度要明显提升,便于清洁;成本可控——不追求奢华,但要耐用、好管、可维护。

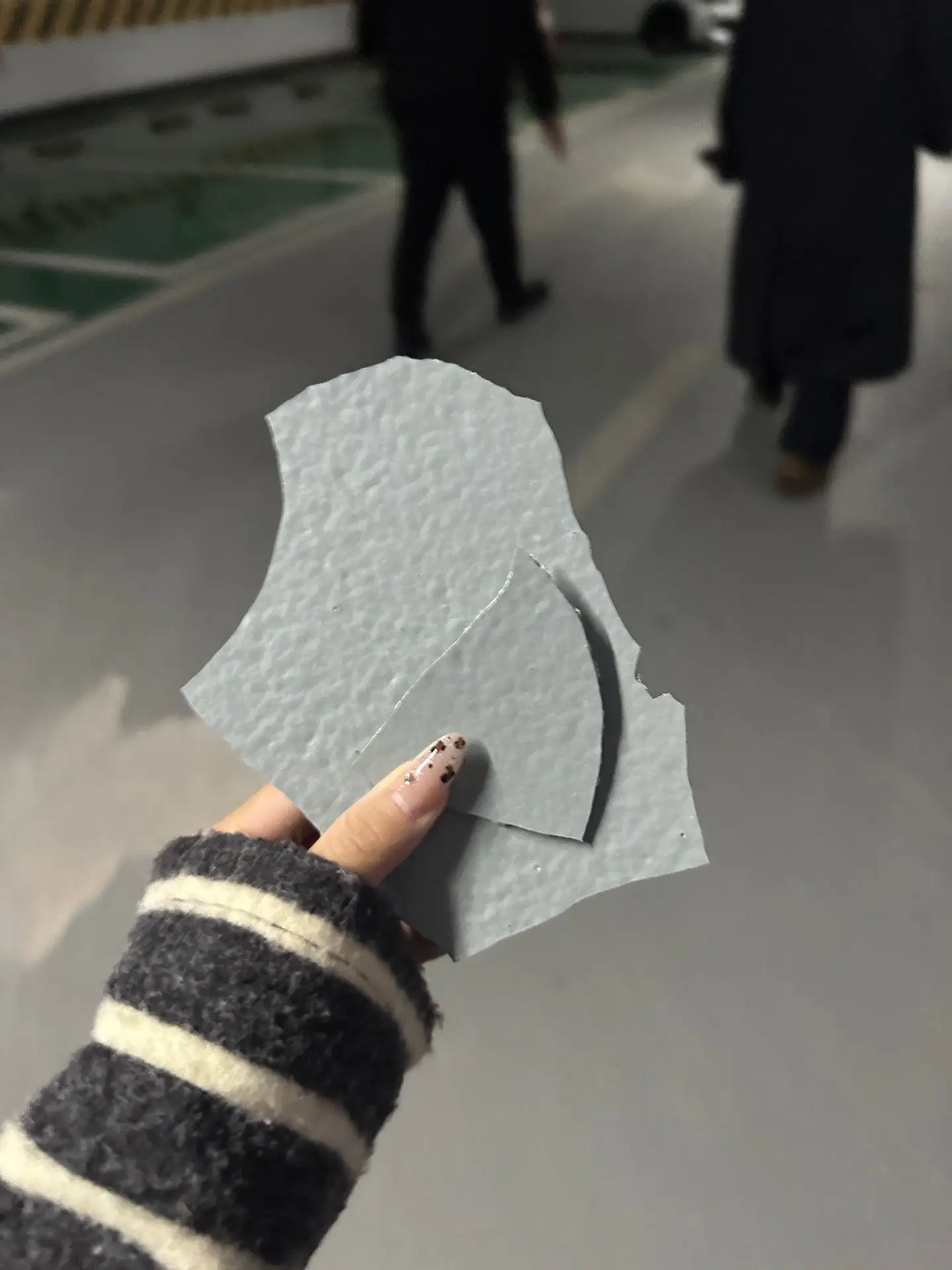

地坪现状核心问题 大面积严重起砂起灰

问题诊断:先找病根,再定方案

常见起砂原因排查

通过现场勘查和基层检测,初步判断问题根源:原混凝土强度不足,表面强度偏低,耐磨性能差;表层浆过厚或养护不到位,导致早期收缩裂缝+易粉化;长期叉车高频碾压,加速弱表层破坏;油污长期渗入,局部区域基层已“中毒”,影响新层附着。

分区评估:差异化处理更高效

对厂房进行分区体检,明确优先级与处理标准:物流主通道——破损最重,叉车高频通行区,优先级最高;生产工位区——中度起砂,局部油污,可在生产影响可控前提下分段处理;仓储区——轻度起灰,可考虑经济型耐磨强化方案。

关键思路:不同区域用不同标准和做法,才能在有限时间和预算内做到整体最优。

工艺选择:平衡速度、耐用与预算的组合方案

为何不盲目选择全环氧工艺?

环氧地坪虽美观,但存在明显适配短板:停机时间限制——环氧体系整体施工、固化时间较长,且对基面含水率、油污要求高;重载适配不足——厂房存在重载叉车通行,某些廉价环氧体系在高强度使用下容易脱层、起皮;成本过高——全面翻新成本不符合甲方“投资效率最大化”的思路。

最终分区差异化工艺方案

主通道及重载区:采用混凝土基面修补+金刚砂耐磨面局部重构/高性能修补砂浆+高强渗透型密封固化,目标是提高耐磨度与抗冲击性,减少起砂和坑洼,适配重载叉车;

普通生产区:基面修补+整体机械研磨+密封固化剂多遍处理,目标是防尘、防砂、便于清洁,外观平整自然;

仓储区/辅房区:起砂治理+经济型固化处理,目标是用较低成本控制灰尘,满足堆放与人员通行需求。

醒目提醒:厂房地坪翻新没有“通杀工艺”,一定要结合载荷、使用频率、预算与工期综合决策。

快速交付核心:精细化施工组织

严苛的时间约束

甲方给的停机窗口极紧:主通道停机时间被压缩到几个连续夜班+周末时间;生产区必须分区、分批翻新,不能“大面积断粮”。

三阶段时间线拆解与排程

前期准备(不停产阶段):完成现场勘查、划分区域、方案确认;材料提前进场,设备、人员排班;与甲方共同制定“封闭区域时间表”;

关键窗口期(夜间+周末突击):封闭主通道,连续完成基层处理→局部修补→耐磨层/修补层施工→固化剂首遍处理;组织多班组同时作业,错时施工+流水作业,压缩等待时间;

后续补强与分区施工:在生产间隙,对非关键区域分段翻新,做到“边用边翻新”。

醒目提醒:在地坪翻新里,“抢工期”的秘籍不是加班,而是前期计划细到小时级别。

关键技术节点:决定翻新耐久性

基层处理:翻新质量的基础

使用专用设备进行机械打磨/铣刨,彻底清理松散层;对严重油污区域使用化学脱脂+机械打磨双重处理;对空鼓区域进行铲除+修补砂浆重构,避免日后再塌。

失败案例教训:很多看起来翻新得挺漂亮,半年后又起皮、脱层,根本原因都是基层没处理好。

在生产间隙,对非关键区域分段翻新,做到“边用边翻新”。

裂缝与坑洼修补:小问题早解决

对结构性裂缝:采用切缝—清缝—填充弹性或高强修补材料的方式;对局部坑洼与破损:使用高强修补砂浆修补至与原地坪平整过渡;特别关注叉车转弯、制动、频繁掉头的位置,做重点加固。

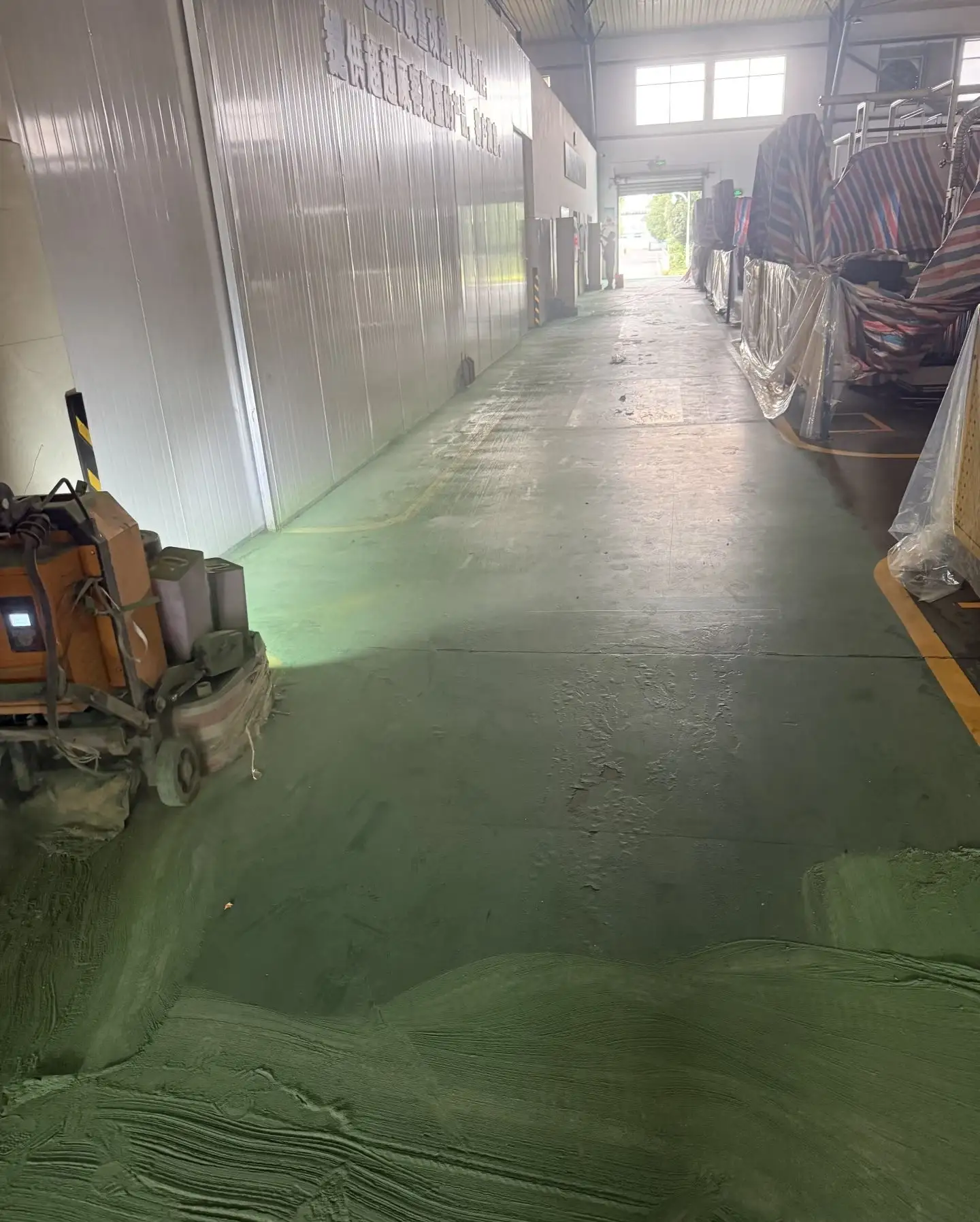

对结构性裂缝:采用切缝—清缝—填充弹性或高强修补材料的方式

耐磨与固化:实现防尘耐磨转型

重载区:针对修补后的区域进行耐磨层/增强层施工,之后使用高固含渗透性密封固化剂多遍渗透,提升表面致密度与抗渗能力;

普通区:统一进行机械研磨,打开混凝土毛细孔;多遍密封固化处理:湿养+固化+抛光,形成致密、耐磨、防尘表面。

实测感受:施工完成后,鞋底不再“白灰一圈”,清扫频率与清洁难度明显下降。

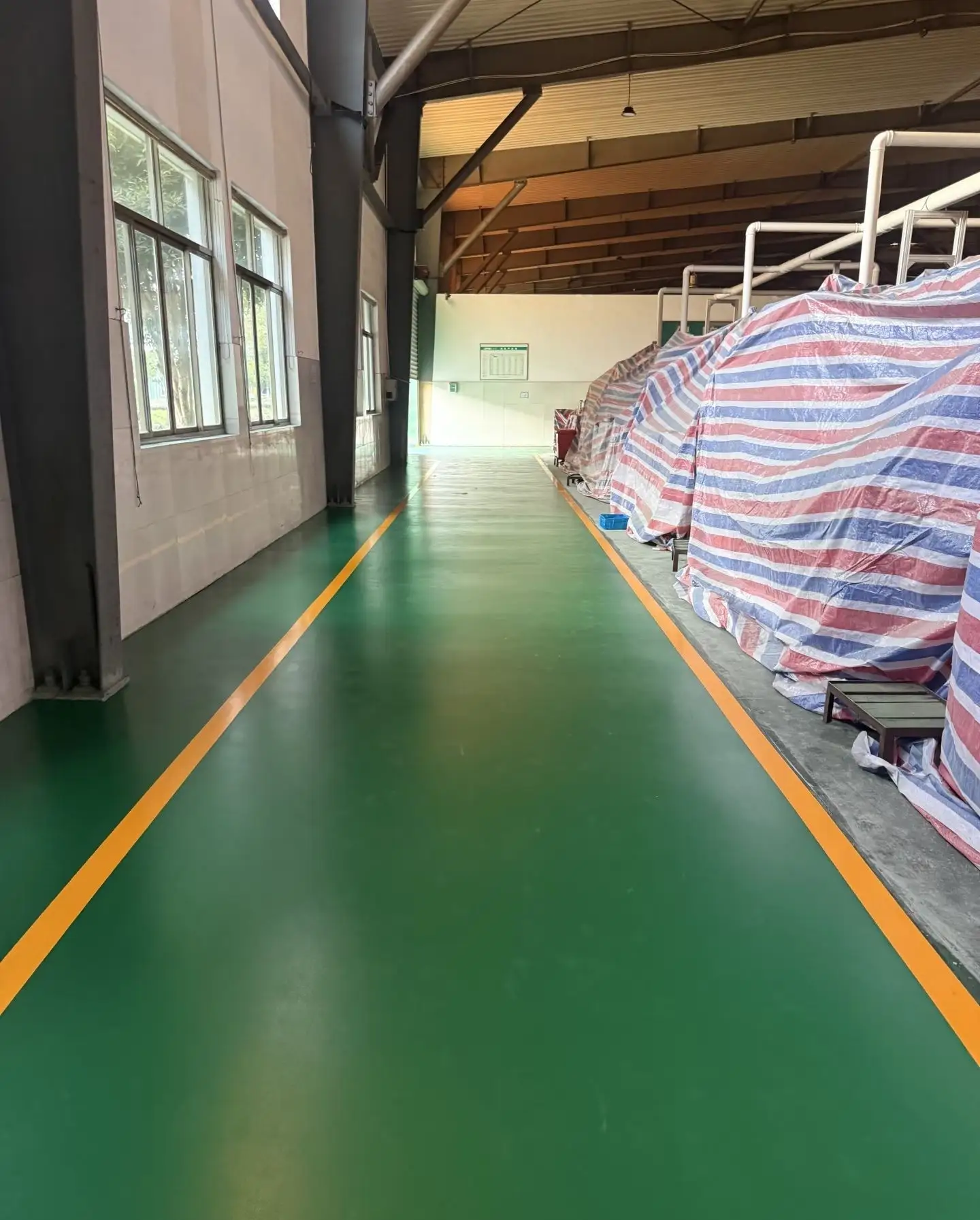

耐磨与固化:实现防尘耐磨转型

养护与交付:赶工不跳关键步骤

为满足“最短时间交付”,制定分阶段启用规则:明确轻行人通行时间、轻载手推车通行时间、重载叉车/设备上岗时间;交付前进行严格检测:表面强度抽检(回弹/硬度)、现场试跑——用叉车进行实地通行测试,查看是否有明显粉化、轮印等。

醒目提醒:再赶工期,也要给地坪最基本的养护时间,不然最后一定是“今天省的时间,明天加倍返工”。

翻新效果与使用反馈

直观变化

起砂、起灰问题明显消失,鞋印、轮印减少;主通道平整度提升,叉车行驶更顺,晃动感降低;日常保洁时间缩短,扫地/洗地车工作效率提高;厂房整体“观感”上了一个档次,访客和客户参观时印象更好。

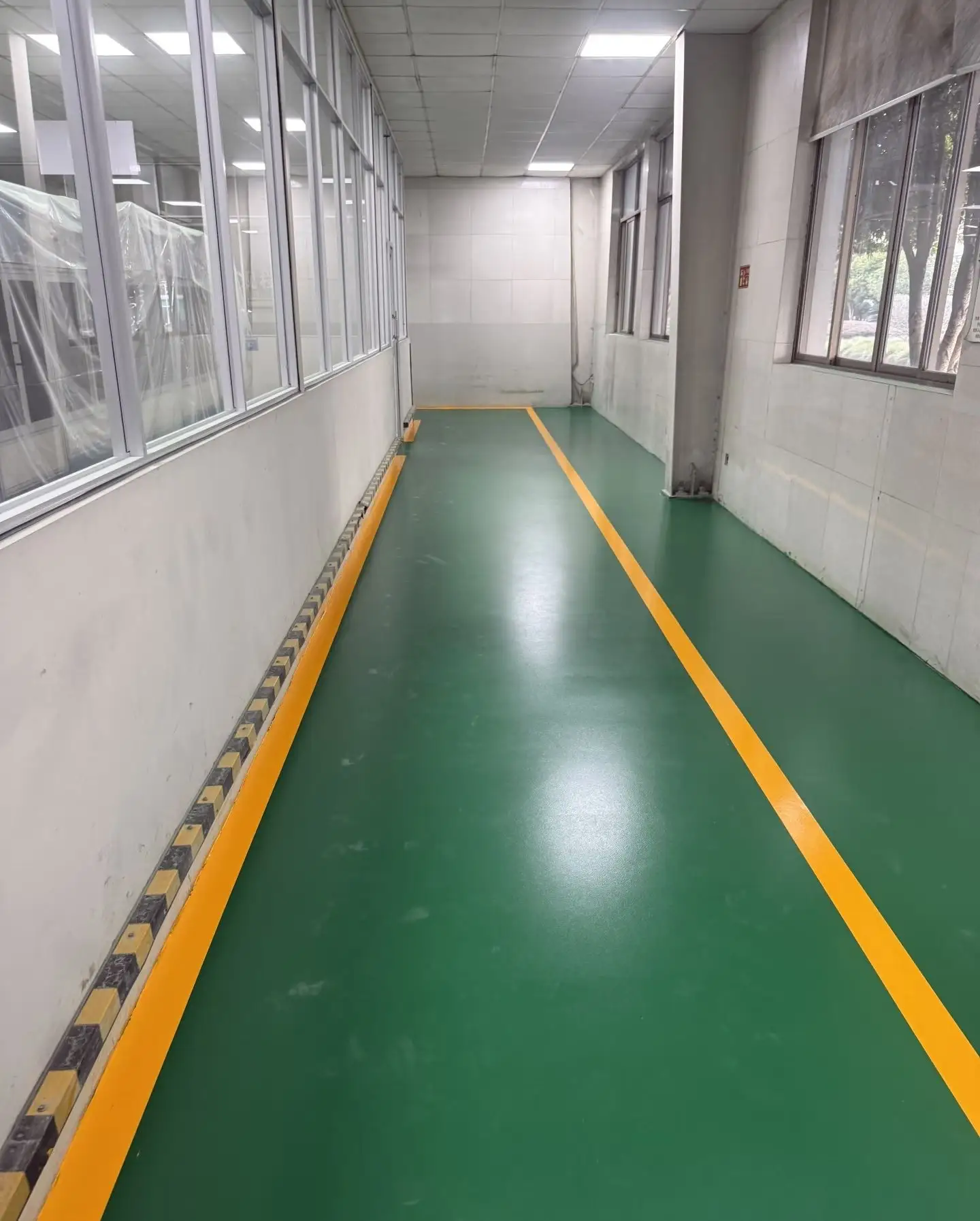

起砂、起灰问题明显消失,鞋印、轮印减少

甲方运营团队反馈

叉车司机反馈:“以前像在搓板路上开车,现在顺畅多了。”;生产管理反馈:设备周边粉尘减少,部分设备维护频次降低;物业/后勤反馈:清洁工作量减少,扫一遍顶以前两三遍。

厂房地坪翻新实用建议

别等“灰大到呛嗓子”再翻新:起砂越严重,基层破坏越深,后期翻新成本越高;

根据使用分区定工艺:物流主通道、生产区、仓储区、办公区的要求完全不同;

地坪翻新一定要考虑“停机窗口”:提前和生产、物流、仓储多方协调,时间表越清晰,施工越稳;

别迷信单一材料宣传:关键是系统方案+施工细节+后期养护;

翻新不仅是“地好看”,更关乎安全与管理成本:粉尘、打滑、设备震动,这些都是真金白银。

结语:严重起砂的翻盘关键

南京这类厂房地坪翻新项目,难点不只是“地面太差”,而是要在生产不停、时间紧张、预算有限的前提下,做出一个够耐用、好打理、可长期使用的地坪系统。把问题诊断清楚、把区域划分清楚、把工艺选对、把施工计划排细,你会发现:严重起砂不是死局,最短时间交付也不是神话。真正决定结果的,永远是——有没有在一开始就想清楚“为谁用、怎么用、能用多久”。

南京厂房地坪翻新案例:严重起砂如何最短时间交付(工程实录)-案例高清实拍图 南京厂房地坪翻新案例:严重起砂如何最短时间交付(工程实录)

工程概述

  • 工程目标:快速完成南京某制造厂房严重起砂地坪翻新,不影响关键生产,提升地坪耐磨度与美观度,控制成本。
  • 核心内容:问题诊断:排查起砂根源,分区评估地坪破损等级; 工艺选型:采用分区差异化方案(重载区耐磨固化 + 普通区密封固化等); 施工组织:分三阶段赶工(前期准备 + 夜间 / 周末突击 + 生产间隙补强); 技术把控:强化基层处理、裂缝修补、养护交付等关键节点。
  • 工程亮点:分区差异化:适配不同区域使用需求,兼顾效果与成本; 高效赶工:错时施工 + 流水作业,压缩停机影响; 技术保障:基层深度处理,避免后期起皮脱层; 低成本适配:拒绝全环氧一刀切,性价比最优。
  • 工程成果:问题根治:起砂起灰消失,地坪平整度、耐磨度显著提升; 生产无忧:未影响关键生产节奏,按时交付; 效益提升:保洁工作量减少,设备维护频次降低; 口碑良好:甲方各岗位反馈正面,客户参观印象改善。
